站在码头看一艘三十万吨的巨轮,你很难想象它最初只是一堆钢板和一摞图纸。把几万吨钢材变成一艘能在海上跑二十多年的船,这门手艺背后有一套极其严谨的逻辑。
造一艘船,第一步不是在船台上敲钢板,而是在电脑前画图。
船舶设计通常分三个阶段走:
概念设计:先定大方向:这艘船用来拉什么、能装多少吨、跑多快、烧多少油。船东和设计方反复沟通几个月,把需求变成一组核心参数——比如“五万吨散货船,航速14节,续航力两万海里”。
基本设计:开始算“能不能站得住、会不会翻”。结构强度、稳性、浮态、主机选型,全部在这一阶段敲定。设计人员用NAPA、FORAN这类专业软件,把船体的每一条线型、每一块板厚都算清楚。

详细设计:出“施工图”。钢板怎么切、管子怎么走、电缆怎么布,细化到每一个螺栓的规格。详细设计输出的图纸,才是车间工人真正拿着干活的东西。
这三层设计走完,一艘船在电脑里已经完整存在了。

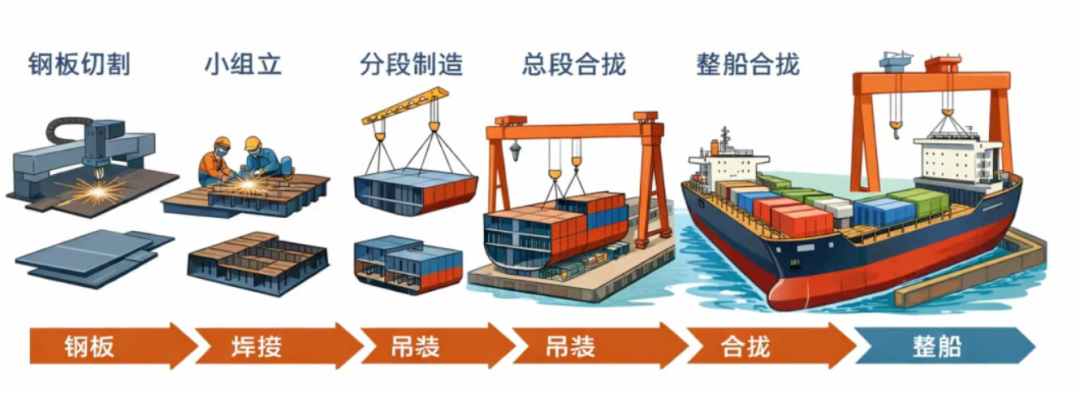

现代造船不用“搭积木式”一层层往上垒,而是分段建造法:把整条船切成几十甚至上百块,在车间里同时造,最后拉到船坞里拼起来。

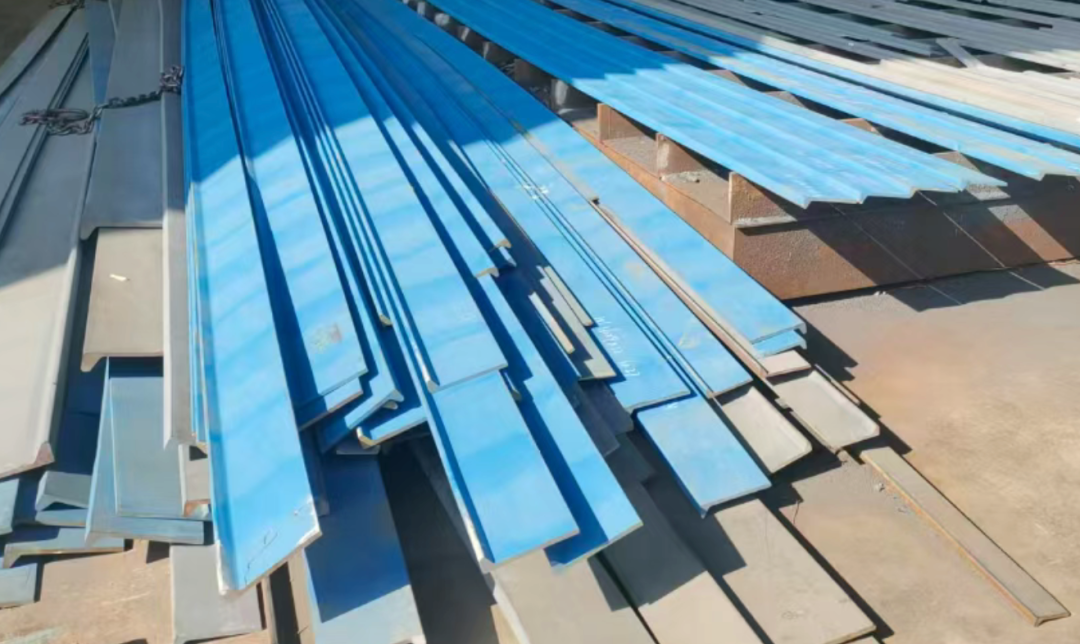

钢材进场后先预处理。钢板要喷砂除锈、刷上底漆防锈,然后送进数控切割机。切割机按设计图纸把钢板切成各种形状——外板的曲边、肋板的轮廓、加强筋的条料,精度控制在毫米级。
切好的零件进入小组立工位。几个人配合,把加强筋焊在钢板上,把T型梁拼出来。这些小组件不大,但已经初具结构形态。
到中组立,规模就大了。几个小组件拼在一起,形成一段完整的舱壁、一块甲板板块、一个肋板框架。这个阶段的分段已经开始有“船的影子”了。

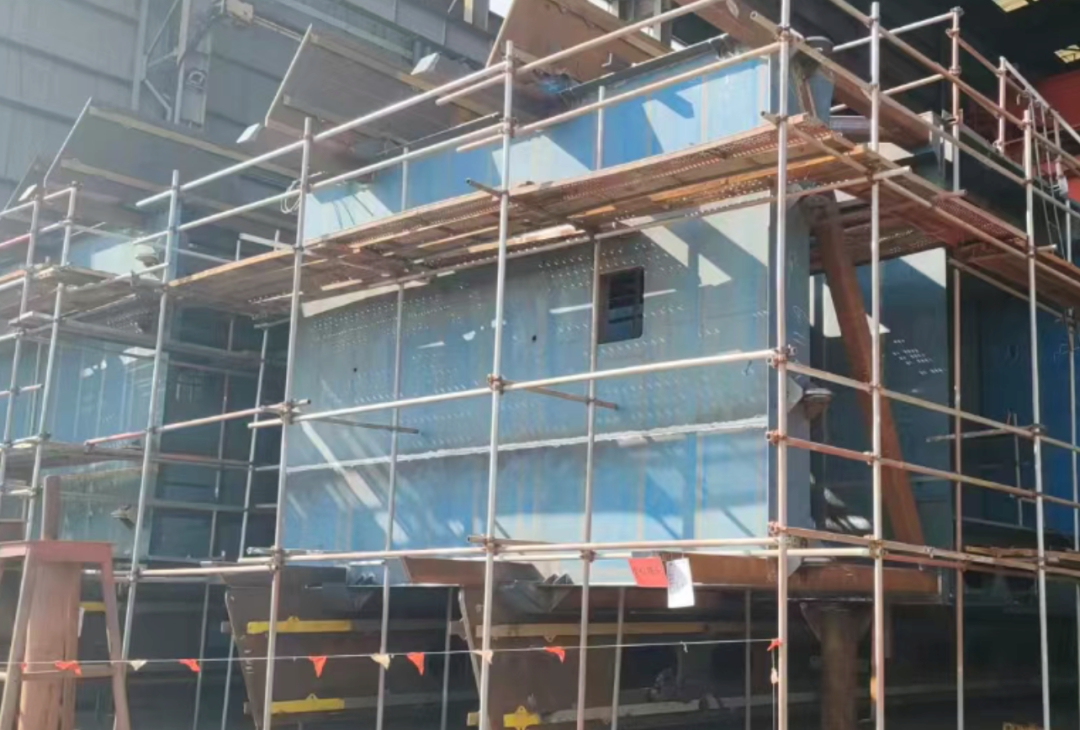

最后是分段成型。中组立部件在胎架上完成总装焊接,形成一个独立的立体分段。一个分段可能有十几米长、上百吨重,包含了船体结构、管系预装、电缆托架。到这个阶段,分段就可以进涂装房喷砂涂漆,然后等待吊装。
分阶段建造的最大好处是并行作业。船头、船尾、船中可以在不同车间同时造,船坞里的总装时间被压缩到最短。
船体是靠焊缝连在一起的。一条大船的焊缝总长度可能超过几百公里。
焊接不是“焊上就行”。船底的外板焊缝要承受海水压力,货舱的焊缝要扛住货物冲击,机舱的焊缝还要考虑振动疲劳。不同位置用不同的焊接工艺——埋弧焊、二氧化碳气体保护焊、手工电弧焊,各有各的用场。
焊完不是结束,探伤才是关键。超声波探伤、X射线探伤、磁粉探伤,用各种手段检查焊缝内部有没有裂纹、气孔、未焊透。船级社的验船师会拿着报告一条条核对,不合格的焊缝必须返工。
船体结构的安全性,很大程度上取决于这些看不见的焊缝质量。
分段造好之后,运到船坞边排队等待吊装。船厂的龙门吊有几百吨甚至上千吨的起重能力,把分段从运输车上吊起来、平移、落位、对合。
吊装顺序有讲究:从下往上、从中间往两端。先吊船底分段,铺好龙骨墩;再吊舷侧分段,搭起船体轮廓;接着吊舱壁分段、甲板分段、上层建筑。每吊一个分段,工人就要爬上几十米高的脚手架,把对接缝焊好。
合拢精度控制在毫米级。两个几十米长的分段对接,错边量不能超过钢板厚度的一小部分。靠的是胎架定位、激光测量、经验和手感。
船体结构全部合拢后,就到了下水时刻。舰船下水主要分为重力式下水、漂浮式下水、机械化下水和衬垫式下水四大类。
现代大型船舶最常见的是船坞注水下水:把船坞的闸门关上,往里面注水,船慢慢浮起来,然后用拖轮拖出船坞。
下水那天是个大日子。船东代表、船厂领导、船级社验船师都会到场。对造船的人来说,船从这一刻起开始接受水的检验——看看有没有漏水的地方。
下水时船还远没有完工。上层建筑可能还没封顶,驾驶台设备没装,机舱里管路七零八落。它只是“外壳完整了”。
下水之后,船拖到舾装码头,这才是真正“装船”的阶段。
动力的核心——主机、发电机、轴系、螺旋桨,其实在船坞阶段就已经装好了。因为这些大件太重,下水后再从甲板吊进去几乎不可能,而且轴系对中要在船体未受水压的干态下完成。
下水后的舾装,装的是“上层”的东西:
管系:燃油管、滑油管、冷却水管、消防管、压载管……一条船的管路总长可能几十公里。
电缆:动力电缆、控制电缆、通信电缆、导航电缆,像神经网络一样遍布全船。
设备:锚机、绞车、吊机、舵机、空调、厨房设备、生活设施。
驾驶台:雷达、电子海图、自动识别系统、通信设备、航行灯。
舾装是造船里最繁杂的环节。管工、电工、钳工、焊工、油漆工,十几个工种在狭窄的舱室里穿插作业,互相抢空间、抢时间。
设备装完,要证明它能正常工作。
码头试验在船还靠码头时进行。主机点动、发电机并车、锅炉点火、锚机抛锚、舵机转舵——一项项测过去。验船师在旁边盯着,数据合格才签字。
从行业数据来看,不同船型的建造周期差异显著:
LNG船建造周期最长,主要原因在于其货物围护系统的特殊性——液货舱的殷瓦钢焊接需要在高纯度惰性气体环境中进行,焊接工人必须经过专项认证,且每一道焊缝都要经过严格的无损检测。
试航是最后的考验。船开到指定海域,测航速、测油耗、测操纵性、测回转直径、测紧急停船距离。还要做无人机舱试验:全船设备自动运行,看几个小时里有没有报警。
试航顺利通过,船就可以交付了。
交船那天,船东正式接收船,船厂移交所有技术文件:完工图纸、设备说明书、备件清单、证书。船开走了,但船厂的售后支持才刚刚开始。
船在海上跑二三十年,期间要定期进坞检修。船体腐蚀了要补焊,设备老化了要更换,系统落后了要升级。这就是造船业常说的一句话:造一条船是一回事,让它在海上安全跑二十五年是另一回事。
一艘船的建造,从签约到交船少则十个月,多则三年。经过这几百道工序、成千上万人的手,最终变成漂在海上的庞然大物。
船舶造价由多个部分构成。根据《国际船舶贸易》和国金证券研究所的数据,一艘船的典型成本结构如下:
| 成本项 | 占比 |
|---|---|
| 原材料(钢材、管材、电缆等) | 26%-33% |
| 设备(主机、辅机、甲板机械等) | 45%-52% |
| 劳务费 | 24%-26% |
原材料中,钢材占比最大,占单船价值量的20%-30%。钢材价格波动直接影响船厂利润。
设备中主机及变速齿轮箱占比最高(22%-29%),其次是甲板机械(28%-35%)、导航通信设备(9%-9.5%)。这些设备往往由专业配套厂供应,船厂进行集成。
劳务费占总成本的24%-26%。近年来中国造船业劳动力成本逐年上涨,已超过行业盈利增速,预计劳务费占比将保持在20%以上。中国造船业的劳动力成本优势正在逐渐减弱。
中美造船成本差距更是惊人。克拉克森数据显示,不同船型美国船厂新造船价格较中国船厂可达4到6倍。以2022年签单的3600标箱LNG双燃料集装箱船为例,费城造船厂每艘造价约为3.33亿美元,而中国船厂建造的同类船舶造价仅为5500万美元。这一差距主要源于美国造船业的产业空心化——配套设备国产化率仅41%,关键设备依赖进口,加上高昂的人工成本和产业链不完整。
CIMPro孪大师作为国产一站式零代码数字孪生开发工具平台,可以支持构建船舶建造全流程的三维可视化。从分段建造到船坞合拢,从设备安装到舾装调试,帮助直观展示建造逻辑、优化施工顺序,也为船东提供一个可交互的“数字档案”——让船上每一块钢板、每一条焊缝,都有据可查。
评论“造船”或点击公众号主菜单“领干货”,领取造船厂数字孪生现成模板demo和开发工具免费下载试用。
▎往期推荐
数字孪生案例|港口海运模拟:电子海图、航迹线、船舶动态3D可视化
《智能航运2030行动计划》四部门联合发文,这10个航运数字孪生场景将迎来爆发!
数字孪生案例|海上钻井平台3D可视化平台零代码搭建,赋能油气智能运维
数字孪生开发平台有哪些?主流3D可视化引擎盘点:UE、Cesium、CIMPro孪大师、华为云…
